O que é Definition of Done?

Em português: Definição de Pronto · Também conhecido como: DoD, Definição de Pronto, Definition of Output Done, critério de pronto

A Definition of Done é o padrão de qualidade que todo item precisa cumprir para ser considerado pronto no Scrum. Sem ela, "pronto" vira opinião.

A Definition of Done (DoD), ou Definição de Pronto, é a descrição formal do estado que o Incremento precisa atingir para cumprir os padrões de qualidade exigidos pelo produto. Ela vale para todos os itens do Product Backlog: um item só vira parte do Incremento, e só pode ser liberado ou apresentado na Sprint Review, quando cumpre a DoD.

Origem

A ideia de "pronto" acompanha o Scrum desde cedo. Ken Schwaber já usa a expressão, de passagem, em *Agile Project Management with Scrum* (2004), e o primeiro Scrum Guide, publicado por ele e Jeff Sutherland em 2010, já trazia uma seção sobre o tema.

A versão de 2020 do Scrum Guide mudou o status da DoD. Ela virou o compromisso do Incremento, assim como a Meta do Produto é o compromisso do Product Backlog e a Meta da Sprint, o do Sprint Backlog.

Em junho de 2025, o Scrum Guide Expansion Pack, complemento opcional de Ralph Jocham, John Coleman e Jeff Sutherland, rebatizou a DoD de Definition of Output Done e criou a Definition of Outcome Done, que trata do resultado gerado pelo produto. A referência oficial continua sendo o Scrum Guide 2020.

Fonte primária: The Scrum Guide (2020)

Na prática

Pensa no checklist que o piloto repassa antes de decolar. Não importa o destino: os itens são os mesmos em todo voo, e ninguém pula um porque está atrasado. A DoD é isso para o time: um checklist único, que vale para todo item e não se negocia no fim da Sprint.

O que acontece quando falta

Sem DoD explícita, "pronto" vira opinião. Cada um usa a própria régua, e o time entrega coisas que parecem funcionar mas não estão testadas, integradas ou em produção.

A conta chega depois. A dívida técnica cresce, o retrabalho come as Sprints seguintes e as métricas mentem: o burnup sobe com itens que não estão prontos, o cycle time parece curto porque o relógio parou antes da hora. O negócio acha que o time está rápido até o lançamento chegar com bugs, passos manuais e a sensação de que cada release é um milagre.

Como a Definition of Done funciona no Scrum

Pensa no checklist que o piloto repassa antes de decolar. Não importa o destino: os itens são os mesmos em todo voo, e ninguém pula um porque está atrasado. A DoD é isso para o time: um checklist único, que vale para todo item e não se negocia no fim da Sprint.

Quem cria. Se a organização tem um padrão de qualidade (segurança, compliance, acessibilidade), ele é o mínimo para todos os times, que podem acrescentar o que fizer sentido. Se não existe padrão, o Time Scrum cria uma DoD adequada ao produto. Quando vários times trabalham no mesmo produto, eles definem juntos e seguem a mesma DoD. Quem precisa cumprir a DoD são os Desenvolvedores.

Onde ela aparece no ciclo:

- Sprint Planning: a DoD precisa existir antes da Planning, porque ela diz quanto trabalho cada item exige de verdade. Dois dias de código podem virar cinco quando a DoD pede teste automatizado, revisão e deploy. - Durante a Sprint: um item só passa para "pronto" quando cumpre todos os itens da DoD. Nesse momento nasce um Incremento. - Sprint Review: só é apresentado o que cumpre a DoD. O que não cumpre volta para o Product Backlog, sem "quase pronto" e sem "90% feito". - Retrospectiva: é onde o time inspeciona a própria DoD e decide o que endurecer.

E cumprir a DoD não obriga ninguém a esperar a Review: um item pronto no terceiro dia pode ir para o cliente no terceiro dia. Liberar é decisão de negócio do Product Owner.

Exemplo de Definition of Done: do "pronto, só falta" à entrega de verdade

Imagine um time que cuida do app de uma fintech, com Sprints de duas semanas. Na Review, ele mostra 8 itens "prontos". Só que 5 ainda precisam passar pelo QA, 2 dependem de um script que o time de banco roda uma vez por semana, e 1 espera a revisão de segurança. Nenhum item chegou ao cliente, e a Sprint seguinte começa pagando o "só falta" da anterior.

O time passa a usar uma DoD honesta: só conta como pronto o item que passou por testes, pelo script de banco e pela revisão de segurança, ou seja, que pode ir para o cliente sem "só falta". Para isso, começa menos itens em paralelo e trabalha junto para terminar cada um. Na Sprint seguinte, o número de itens "prontos" cai de 8 para 3. Parece pior, mas esses 3 estão na mão do cliente, e as dependências externas, agora visíveis, viram impedimentos que o Scrum Master ajuda a remover junto com a organização. Em poucas Sprints, o time traz para dentro os testes e o script de banco, e o número de itens realmente prontos volta a subir, sem baixar a qualidade.

Veja como uma DoD pode ficar em três contextos diferentes.

Time de software:

- Código versionado e revisado por outra pessoa do time - Zero falhas nos testes automatizados do pipeline - Cobertura de testes nas regras de negócio igual ou maior que o combinado pelo time - Zero vulnerabilidades de nível crítico ou alto no scan de segurança - Funcionando no ambiente de produção, com a nova funcionalidade desligada ou ligada por feature flag

Time de produto financeiro, fora da tecnologia (exemplo do blog da K21):

- Manual de serviços atualizado com a mudança - Novos contratos referenciando as alterações - Avisos enviados aos clientes impactados - Prazo exigido pela legislação respeitado

Time de marketing:

- Peça revisada pelo jurídico - Links com parâmetros de rastreamento configurados - Métrica de sucesso da campanha definida e visível no painel - Versão acessível publicada (texto alternativo nas imagens, legenda nos vídeos)

Repara que nenhum item diz o que a funcionalidade faz. Isso é papel dos critérios de aceitação. A DoD trata de como tudo é construído e entregue.

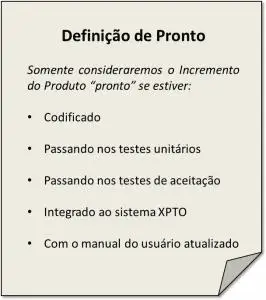

Exemplo de Definição de Pronto em formato de checklist: codificado, passando nos testes unitários e de aceitação, integrado e com manual atualizado
Exemplo de Definição de Pronto em formato de checklist: codificado, passando nos testes unitários e de aceitação, integrado e com manual atualizado

Como criar a Definition of Done do seu time

  1. Comece pelo cliente

    Pergunte: "o que precisa acontecer para esse item chegar ao cliente sem nenhum trabalho extra?". A resposta é o ponto de chegada da DoD.

  2. Liste todo o "só falta"

    Anote tudo o que acontece depois que o time diz "pronto": testes de outro time, aprovação de segurança, script de banco, deploy. Cada "só falta" é um pedaço da DoD que ficou fora dela.

  3. Separe o que o time já garante do que depende de fora

    O que o time garante dentro da Sprint entra na DoD agora. O que depende de outras áreas fica visível no quadro e vira plano de melhoria. DoD curta e honesta vale mais que lista bonita que ninguém cumpre.

  4. Respeite o mínimo da organização

    Padrões de segurança, compliance ou acessibilidade entram como piso. Em cima deles, o time acrescenta o que faz sentido para o produto.

  5. Escreva itens verificáveis

    Cada item precisa ter resposta sim ou não. "Código testado" gera discussão. "Zero falhas nos testes automatizados do pipeline" não gera.

  6. Deixe visível e use na Planning

    A DoD fica ao lado do quadro e entra no planejamento de cada item. Se ela pede teste de carga, essa tarefa está no Sprint Backlog desde o primeiro dia.

  7. Evolua na Retrospectiva

    Toda vez que um bug escapar para produção, pergunte: qual item da DoD teria pegado isso? A resposta costuma ser o próximo item a entrar. DoD boa endurece com o tempo, nunca afrouxa para fechar Sprint.

Definition of Done vs Definition of Ready vs critérios de aceitação

Definition of DoneDefinition of ReadyCritérios de aceitação
Pergunta que respondeO item está pronto para ser entregue?O item está preparado para entrar na Sprint?O item faz o que o cliente precisa?
Vale paraTodos os itens (uma DoD por produto)Todos os itens candidatos à SprintUm item específico (cada item tem os seus)
Está no Scrum Guide?Sim, é o compromisso do IncrementoNão, é prática complementarNão, é prática complementar
FocoQualidade de construção e entregaEntendimento e preparaçãoComportamento esperado pelo cliente
ExemploZero falhas nos testes automatizadosHistória com critérios de aceitação escritosCliente com score abaixo de 70 tem o empréstimo negado
Quando é usadaPlanning, durante a Sprint e na ReviewRefinamento e PlanningRefinamento, desenvolvimento e testes

Um jeito simples de lembrar: critérios de aceitação dizem se o item faz a coisa certa. A DoD diz se ele foi feito do jeito certo. Um item só está pronto quando cumpre os dois.

A Definition of Ready é outra conversa: ela evita puxar para a Sprint um item que ninguém entendeu. Só cuidado para não virar portão burocrático. A DoR existe para melhorar a conversa no refinamento, não para barrar trabalho.

Erros comuns com a Definition of Done

  • "Pronto, só falta testar." A DoD para no código e deixa teste, integração e deploy para outros times. Cada passagem de bastão cai na fila de alguém com outras prioridades, e o atraso se acumula.
  • Sprint de testes. Criar Sprints só para testar ou "estabilizar" o que a DoD deveria cobrir. Isso esconde o problema, cria refluxo e reforça o "nós contra eles" dentro do time.
  • DoD de enfeite. Lista caprichada que ninguém cumpre é pior que lista curta que todo mundo cumpre. Ela destrói a transparência que a DoD deveria garantir.
  • Só de cima para baixo. Regras da organização devem entrar na DoD, mas não podem ser as únicas. Sem os itens que o próprio time considera essenciais, a DoD vira burocracia.
  • Afrouxar no fim da Sprint. Baixar a régua para "fechar" itens. Item que não cumpre a DoD volta para o Product Backlog, sem exceção.

Visão K21

O que a gente aprendeu na prática sobre a Definition of Done

A DoD de verdade termina no cliente. Como o Avelino Ferreira Gomes Filho mostra em "Definition of Done? Está pronto, só falta testar!", a DoD deveria cobrir todo o trabalho necessário para que a única coisa entre o time e o cliente seja uma decisão de negócio. Aprovação da diretoria, manual do usuário, teste de segurança: se é exigido antes de ir para o cliente, faz parte da DoD.

Sem teste automatizado, a DoD fica míope. Quando toda Sprint precisa de uma rodada manual de "testar tudo para ver se nada quebrou", o pronto nunca é pronto de verdade, como mostra o post "Testes Automatizados: o que a falta deles pode causar?", do Paulo Silva.

Review não é banca de aprovação. O Marcos Garrido escreveu em "Product Owner surpreso na Review? E agora?" que, se a DoD foi construída em conjunto, o PO não tem por que fazer uma segunda conferência na Review. A Review serve para coletar feedback dos stakeholders, não para aprovar ou rejeitar o trabalho do time.

Em fluxo contínuo, a DoD se espalha pelo quadro. Com Kanban, a K21 usa a Definição de Transição (DoT): um pequeno checklist em cada coluna do quadro. As DoTs antes do ponto de comprometimento somam a Definition of Ready, e as de depois somam a DoD. O post "Qual a diferença entre Definição de Preparado, Pronto e Critérios de Aceitação?" mostra o quadro completo.

Baseado nos posts: Definition of Done? Está pronto, só falta testar!; Testes Automatizados – O que a falta deles pode causar?; Product Owner surpreso na Review? E agora?; Qual a diferença entre Definição de Preparado, Pronto e Critérios de Aceitação?

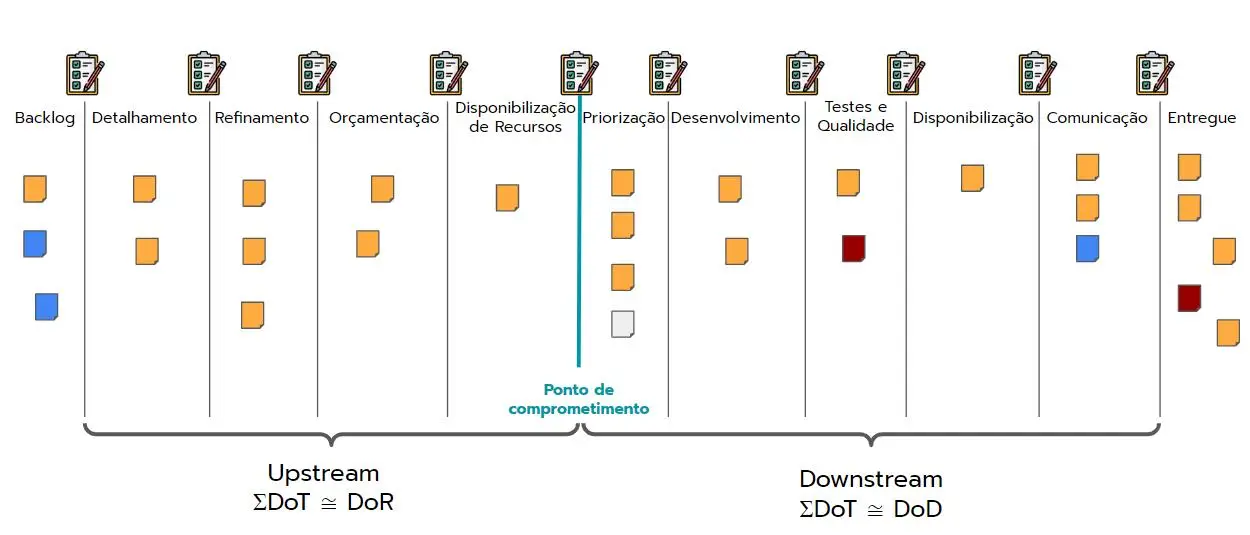

Quadro de fluxo de valor com um checklist de transição em cada coluna: a soma das transições antes do ponto de comprometimento equivale à Definition of Ready, e depois dele, à Definition of Done
Quadro de fluxo de valor com um checklist de transição em cada coluna: a soma das transições antes do ponto de comprometimento equivale à Definition of Ready, e depois dele, à Definition of Done

Para se aprofundar

No blog da K21

Fontes primárias

Termos relacionados

Perguntas frequentes

Quem define a Definition of Done?

Se a organização tem um padrão de qualidade, ele é o mínimo para todos os times. Se não tem, o Time Scrum cria a DoD do produto. Os Desenvolvedores devem cumpri-la, e times no mesmo produto compartilham uma única DoD.

Qual a diferença entre Definition of Done e critérios de aceitação?

A DoD vale para todos os itens e trata da qualidade de construção e entrega. Os critérios de aceitação são de cada item e descrevem o comportamento que o cliente espera. O item só está pronto quando cumpre os dois.

A Definition of Done pode mudar?

Pode e deve, geralmente na Retrospectiva, quando o time percebe um problema de qualidade ou ganha uma capacidade nova, como testes automatizados. A DoD tende a ficar mais exigente com o tempo. O que não vale é afrouxá-la no meio da Sprint para fechar itens.

O que acontece com um item que não cumpre a DoD no fim da Sprint?

Não é liberado nem apresentado na Sprint Review. Volta para o Product Backlog, e o Product Owner decide quando retomá-lo. Não existe "quase pronto" no Scrum.

Preciso esperar a Sprint Review para entregar um item pronto?

Não. Um item que cumpre a DoD pode ser entregue a qualquer momento da Sprint. A Review serve para inspecionar o Incremento e coletar feedback, não é portão de liberação. Liberar é decisão de negócio do Product Owner.

O que é Definition of Output Done?

É o nome que o Scrum Guide Expansion Pack, de 2025, dá à Definition of Done. O complemento também cria a Definition of Outcome Done, com as evidências de que o produto gerou o resultado esperado. Uma trata da qualidade da entrega, a outra do valor gerado.

Cursos K21 recomendados

Certified ScrumMaster® (CSM)

Scrum Alliance · 16 horas ao vivo

Ver curso

Certified Scrum Product Owner® (CSPO)

Scrum Alliance · 16 horas ao vivo

Ver curso
Adicione como fonte preferencial no Google
